Retour d'expérience : Terrassement en milieu urbain

Retour d'expérience : Terrassement en milieu urbain

Construction de logements Rue du Port de l'Ancre, centre-ville d'Angers, pour les sociétés Abraham Promotion et Soclova.

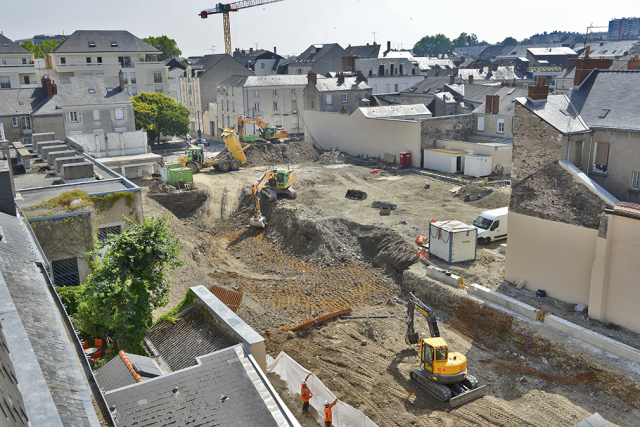

L'entreprise Luc DURAND TP réalise le terrassement pour la construction des sous-sols.
Pour ce faire, il faudra évacuer un volume total de 12 000m³ de matériaux (soit environ 900 camions) en 2 phases :
  1. En juillet 2019 pour 9000m³
  2. Au 1er trimestre 2020 pour 3000m³




Ce chantier se situe en centre ville d'Angers, dans une rue étroite et habitée. Seul 1 camion à la fois peut se rendre sur le site. Pour réaliser l'évacuation des matériaux, la mise en oeuvre des solutions ODO-VIA Smart Systems permet d'atteindre les objectifs fixés :
  1. Ne pas engorger la voirie,
  2. Limiter les nuisances auprès des riverains,
  3. Respecter la cadence d'évacuation de 1125 m³ par jour.
Les véhicules équipés de la solution ODO-VIA Tracking sont informés de leur position et de la position du véhicule précédent. Ils savent ainsi quand la place est libre pour qu'ils puissent s'engager sur le site et être chargé.

Au cours de la 1ère phase, au mois de juillet, 80 camions par jour ont été évacués, pendant 8 jours. Soit 1125m³ par jour.

L'analyse des données à permis de maximiser la cadence d'évacuation tout en limitant les nuisances et les risques d'engorgement des voiries empruntées.







Les dernières évacuations auront lieu au cours du premier trimestre 2020.
